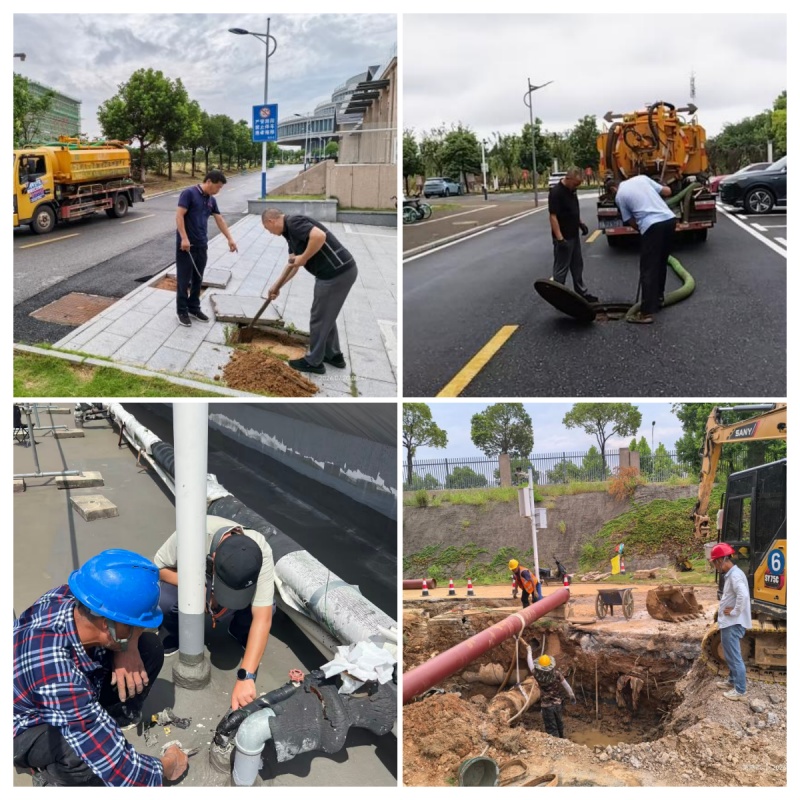

本网讯 寒假期间,校园维修改造工程进入攻坚收尾阶段。近日,分管后勤工作的副校长朱尚玉带领后勤管理处、保卫处相关负责人,深入各施工点位检查指导工作,慰问坚守一线的施工人员与后勤工作人员,对其辛勤付出致以感谢。检查中,朱尚玉重点围绕工程质量、施工安全、进度推进等关键环节提出要求,并结合临近春节实际,对人员返乡、管理留痕等工作作出部署,确保各项工程按期保质完成,为新学期校园有序运转筑牢保障。朱尚玉一行首先来到A1、A2、A3教学楼周边,检查暑期规划的教学楼空调全覆盖电力增容维修改造工程。现场,他与施工人员交流施工进度、人员安排等情况,后勤管理处相关负责人全程陪同并汇报进展。施工方表示,工程已进入最后攻坚阶段,室内桥架施工、户外电缆沟开挖铺设均已完成,正全力推进电缆架设及与低压配电室线路接驳调试,预计2月12日收尾,后续将开展试验并记录,确保开学后空调正常运行。(图为教学楼电气改造施工现场)随后,朱尚玉前往大巴车充电桩建设点,查看相变建设情况。该项目由中标第三方承建,已按期完工,待属地供电公司验
